マイルストーンの意味をわかりやすく!ビジネスでの設定方法・使い方・プロジェクト管理との関係も(進捗管理・節目・スケジュールなど)
プロジェクトを予定どおりに進めているつもりでも、気付けば重要な期限が迫り、チーム全体が慌ただしくなることがあります。
このような状況を防ぐために役立つ考え方が、プロジェクトの節目を明確にするマイルストーンです。
単なる締切とは異なり、仕事の到達点や意思決定のタイミングを共有できるため、進捗管理、スケジュール管理、関係者との認識合わせに幅広く活用されています。
本記事では、マイルストーンの意味、設定方法、ビジネスでの使い方、プロジェクト管理との関係を、実務で使いやすい形で解説します。

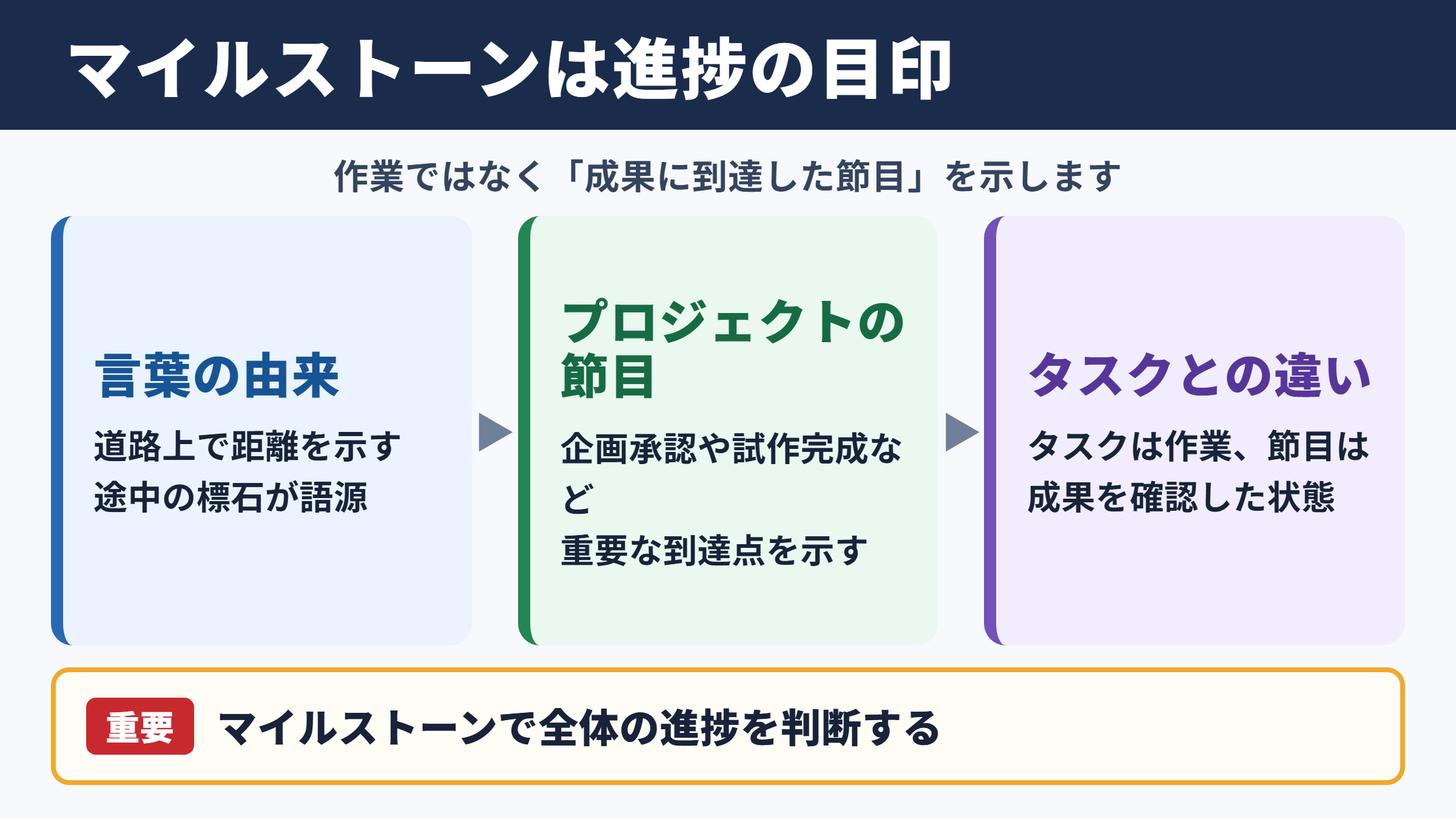

マイルストーンの意味と役割

それではまず、マイルストーンの基本的な意味と、プロジェクトで果たす役割について解説していきます。
道路標識に由来するマイルストーンの考え方
マイルストーンは英語で milestone と書き、もともとは道路上で距離を示す標石を意味する言葉です。
目的地までの途中にある目印というイメージから、ビジネスではプロジェクトの重要な節目や到達点を指す言葉として使われています。
たとえば、新商品の開発であれば企画承認、試作品完成、テスト完了、販売開始といった出来事がマイルストーンになります。
重要なのは、作業そのものではなく、一定の成果が確認できた状態や、次の工程へ進める判断ができる状態を設定することです。
資料を作成する、会議を開く、部品を発注するといった行動はタスクです。
一方で、企画内容が承認された、部品がすべて納品された、顧客テストで合格したという状態は、マイルストーンとして扱いやすいでしょう。
マイルストーンは作業の一覧ではなく、プロジェクトが順調に前進しているかを判断するための重要な目印です。
タスクとマイルストーンの違い
タスクとマイルストーンを混同すると、スケジュール表が複雑になり、何を確認すべきか見えにくくなります。
タスクは担当者が実施する具体的な業務であり、開始日、期限、工数、担当者などを設定するのが一般的です。
マイルストーンは、複数のタスクが完了した結果として到達する節目です。
そのため、原則として期間を持たず、カレンダー上の特定日や達成条件として表現されます。
| 項目 | タスク | マイルストーン |
|---|---|---|
| 意味 | 実行する具体的な作業 | 重要な達成地点 |
| 期間 | 開始日と終了日を持つ | 原則として特定日で示す |
| 例 | 提案資料を作成する | 提案内容が承認される |
| 主な目的 | 担当業務を管理する | 全体の進捗を確認する |
| 確認する人 | 担当者や直属の上司 | チームや顧客を含む関係者 |
タスクを細かく管理しながら、要所でマイルストーンを確認することで、細部と全体像の両方を把握しやすくなります。
日々の作業を追うためのタスクと、前進を確かめるためのマイルストーンという役割分担を意識すると、理解しやすいでしょう。
進捗管理で重要になる理由
プロジェクトでは、各担当者が忙しく作業していても、最終的な成果に近付いているとは限りません。
そこでマイルストーンを置くと、完成度や承認状況など、成果に基づいて進捗を確認できるようになります。
たとえば、開発タスクの消化率が八割でも、仕様承認が終わっていなければ、次工程への移行にはリスクが残ります。
逆に、重要な承認が予定より早く完了していれば、その後の工程で調整できる余地が生まれるかもしれません。
マイルストーンは、遅れを見付けるだけのものではありません。
優先順位の見直し、追加人員の判断、顧客への報告、納期交渉など、適切なアクションにつなげるための基準になります。
マイルストーンの設定方法
続いては、実務で使いやすいマイルストーンの設定方法を確認していきます。
最終成果から逆算する手順
マイルストーンを設定するときは、最初にプロジェクトのゴールを具体化することが大切です。
完成という言葉だけでは曖昧なので、何ができたら完了なのか、誰が確認するのか、どの品質を満たす必要があるのかを明らかにします。
次に、最終成果へ至るまでに必要な大きな区切りを、後ろから順に洗い出します。
たとえば、Webサイト制作なら公開、その前に最終確認、テスト完了、デザイン確定、要件定義完了、キックオフ実施という流れが考えられます。
設定の流れ
最終成果を定義する
完成までに必要な承認や検証を洗い出す
各到達点に予定日と責任者を置く
到達条件を関係者で共有する
このように逆算すると、重要な判断ポイントを見落としにくくなります。
開始日から順番に予定を埋める方法もありますが、納期が決まっている案件では、ゴールから逆算して節目を置く考え方が特に有効です。
達成条件を曖昧にしない工夫
マイルストーンに日付だけを設定すると、当日になっても達成したかどうかを判断できない場合があります。
そこで、各マイルストーンには具体的な達成条件を添えることが重要です。
たとえば、デザイン確認ではなく、主要画面のデザインが顧客承認済みという形にすると、判断基準が明確になります。
システムテスト完了であれば、重大な不具合が残っていない、必要なテストケースを実施済み、担当部署が確認済みなどの条件を定めます。
| 曖昧な表現 | 具体化した表現 |
|---|---|
| 仕様を確認する | 要件定義書を関係部署が承認する |
| 資料を完成させる | 提案資料を部長が確認し提出可能と判断する |
| テストを終える | 必須テストを実施し重大障害がない状態にする |
| 公開準備をする | 公開判定会議で承認を得て公開日時を確定する |
達成条件を明文化しておけば、担当者ごとの解釈の違いを減らせます。
会議での確認も短くなり、進んでいるつもりという曖昧な状態を避けやすくなるでしょう。
日付と余裕を考慮する設計
マイルストーンの日付は、理想だけで決めず、レビュー期間、修正期間、休日、他部署の都合も考慮して設定します。
特に承認が必要な工程では、資料を提出する日と承認を得る日を分けて考える必要があります。
提出直後に承認される前提では、少しの修正でも後工程に影響が広がりやすくなります。
また、すべての節目を厳密に詰め込みすぎると、想定外の問題に対応できません。
重要度が高い工程ほど、調整用の余裕を確保することが欠かせません。
マイルストーンの予定日は約束であると同時に、リスクを早期に知らせるための警報装置でもあります。
遅延が判明した際は、日付だけを書き換えるのではなく、原因、影響範囲、回復策、意思決定が必要な事項まで確認する姿勢が求められます。
スケジュールと進捗管理の関係
ここでは、マイルストーンとスケジュール、進捗管理をどのように結び付けるかを解説していきます。
工程表における節目の位置付け
工程表やガントチャートでは、タスクを横棒で表し、マイルストーンをひし形などの記号で示すことがあります。
こうした表現を使うと、長いプロジェクトでも、いつ何が確定し、どの段階で判断が必要になるかをひと目で確認できます。
たとえば、複数の作業が並行している場合でも、設計確定という節目が見えれば、その後に開始できる作業を判断しやすくなります。
工程のつながりを可視化する役割も、マイルストーンの大きな価値です。
部門をまたぐ業務では、前工程の完了が次工程の開始条件になるケースも少なくありません。
その条件を明示しないまま進めると、担当者間で待ち時間や手戻りが発生しやすくなります。
会議と報告での使い方
定例会議では、細かなタスクをすべて読み上げるより、直近のマイルストーンに対する状況を中心に報告すると効率的です。
報告内容は、予定日、現在の状況、達成見込み、懸念点、支援が必要な事項に絞ると、意思決定につながりやすくなります。
報告の例
今週のマイルストーンは初回提案の実施です。
資料は完成しており、社内レビューも完了しています。
顧客からの事前質問への回答を本日中に準備すれば、予定どおり実施できる見込みです。
このように報告すると、単に順調ですと伝えるよりも、状況の根拠が分かりやすくなります。
遅れがある場合も、問題を隠すのではなく、次の節目に与える影響を早めに共有することが大切です。
マイルストーン単位での報告は、経営層や顧客など、細部のタスクを把握していない相手にも説明しやすい方法です。
遅延を早期に発見する視点
マイルストーン管理では、期限当日に達成できたかだけを見るのでは不十分です。
節目の前から、達成に必要な条件が整っているかを確認する必要があります。
たとえば、承認会議が来週なら、資料の完成、関係者への事前共有、論点の整理、参加者の確保が進んでいるかを確認します。
この準備状況を見れば、表面上は予定どおりでも、実際には危険な状態を早く見付けられます。
| 確認時期 | 見るべき内容 | 対応例 |
|---|---|---|
| 節目の一か月前 | 前提条件と担当者の確保 | 不足人員や未決事項を調整する |
| 節目の一週間前 | 成果物の完成度とレビュー状況 | 優先順位を見直して修正する |
| 節目の前日 | 承認者や必要資料の最終確認 | 判断に必要な情報を補う |
| 節目の直後 | 達成結果と次工程への影響 | 次の担当者へ確定事項を共有する |
予定との差を見付けた段階で対策を取れば、大幅な納期遅延を防げる可能性が高まります。
ビジネスにおける使い方
続いては、さまざまなビジネス場面でのマイルストーンの使い方を確認していきます。
新規事業と商品開発での活用
新規事業や商品開発では、不確実な要素が多いため、細かく計画を固定しすぎると柔軟性を失うことがあります。
そのような場合でも、市場調査完了、事業性判断、試作完成、顧客評価、販売開始といった大きなマイルストーンは設定できます。
各節目で、続行するか、方針を修正するか、いったん停止するかを判断する仕組みを作ると、投資判断の質が高まります。
次の予算や人員を投入する前の判断地点としてマイルストーンを使う考え方です。
特に開発費が大きい案件では、最後まで進めること自体を目的にせず、節目ごとに根拠を確認する姿勢が重要になります。
営業活動と顧客対応での活用
営業活動でも、受注だけを最終目標にすると、案件の状況を把握しにくくなることがあります。
そこで、初回接触、課題ヒアリング、提案提出、決裁者面談、見積提示、契約締結などをマイルストーンとして管理します。
案件ごとの現在地が分かれば、次に必要な行動を考えやすくなります。
見積を出した後に長期間動きがない案件は、決裁者への説明材料が不足しているのか、競合比較が続いているのか、予算の確保を待っているのかを確認できます。
単なる売上予測ではなく、受注に至るプロセスの健全性を見るためにも役立つでしょう。
採用と組織運営での活用
採用活動では、募集開始、応募受付、書類選考、一次面接、最終面接、内定承諾、入社という節目を設定できます。
採用人数だけでなく、各段階の通過率や停滞箇所を確認できるため、採用計画の改善につながります。
組織運営では、新しい制度の告知、管理職研修、試行開始、従業員アンケート、本格導入などが代表的なマイルストーンです。
制度を発表しただけで完了とせず、現場に定着したかまで確認することが重要になります。
人事施策の例
制度案の作成完了
経営会議での承認完了
対象者への説明会実施完了
試行結果の評価完了
本格導入の決定
このように、マイルストーンはIT開発だけに使う専門用語ではありません。
目的、期限、関係者が存在する仕事であれば、幅広く応用できます。
設定時の注意点と改善方法
次に、マイルストーンを形だけの管理にしないための注意点を解説していきます。
節目を増やしすぎない工夫
進捗を細かく把握したいからといって、すべての小さな出来事をマイルストーンにすると、本当に重要な節目が埋もれてしまいます。
毎日の作業完了や細かな連絡はタスクやチェックリストで管理し、経営判断、顧客承認、工程移行、品質確認などをマイルストーンに絞るとよいでしょう。
目安としては、プロジェクト全体を見渡したときに、主要な流れを説明できる数に抑えることが大切です。
誰にとっても重要性が分かる節目になっているかを確認すると、適切な数を判断しやすくなります。
担当者と承認者を明確にする管理
マイルストーンはチームで共有するものですが、責任の所在まで曖昧にしてはいけません。
誰が準備を主導し、誰が最終的に達成を確認し、遅延時には誰が判断するのかを決めておく必要があります。
特に複数部署が関わる案件では、担当者がいることと、承認する人が決まっていることは別の問題です。
担当者が成果物を完成させても、承認者が不在なら次工程へ進めない場合があります。
マイルストーンには、予定日だけでなく、達成条件、責任者、確認者、関連する成果物をセットで記録することが大切です。
プロジェクト管理ツール、スプレッドシート、議事録など、管理方法は組織に合ったもので構いません。
ただし、最新版がどこにあるかを全員が分かる状態にしておくことが欠かせません。
変更を適切に扱う運用
プロジェクトでは、顧客の要望、優先順位の変更、外部環境の変化などにより、予定を見直す場面があります。
変更そのものは悪いことではありませんが、理由を記録せずに日付だけを後ろへずらすと、問題の再発を防げなくなります。
変更時には、何が起きたのか、どのマイルストーンに影響するのか、最終納期への影響はあるのかを整理します。
さらに、変更後の計画を関係者へ共有し、認識を更新する必要があります。
変更履歴を残すことは、次回の見積もり精度やプロジェクト運営の改善にもつながります。
当初計画と実績の差を振り返れば、余裕の設定が不足していたのか、承認に時間がかかったのか、要件の確認が不十分だったのかを分析できるでしょう。
マイルストーン管理のまとめ
マイルストーンとは、プロジェクトや業務における重要な節目、到達点を示すものです。
日々の作業を表すタスクとは異なり、承認、検証、工程移行、公開、契約など、成果が確認できる状態を設定します。
最終目標から逆算し、達成条件、予定日、責任者、確認者を明確にすると、実用的な管理につながります。
進捗管理では、単に予定どおりかを確認するだけでなく、次の節目に必要な条件が整っているかを早めに見ることが重要です。
マイルストーンを共有すれば、チーム内の認識合わせ、顧客への報告、リスクの早期発見、優先順位の調整もしやすくなります。
大切なのは、節目を置くこと自体ではなく、節目を使って適切な判断と行動につなげることです。
まずは現在進行中の業務について、完了までに必要な重要な到達点を三つから五つほど書き出してみるとよいでしょう。
