ビジネス

Sカーブとは?意味や特徴は?(プロジェクト管理:成長曲線:グラフなど)

Sカーブの意味とプロジェクト管理での役割
当サイトでは記事内に広告を含みます

Sカーブは、プロジェクトの進捗や費用、人員、売上などが時間とともにどのように変化するかを曲線で示す考え方です。

開始直後はゆるやかに進み、中盤で大きく伸び、終盤になると再び伸びが落ち着く形がアルファベットのSに見えるため、Sカーブと呼ばれます。

プロジェクト管理では、計画と実績の差を早めに見つけるための重要なグラフです。

成長曲線として事業や市場分析にも使われるため、工程管理だけの専門用語ではありません。

この記事では、Sカーブの意味、グラフの読み方、プロジェクト管理での活用方法、成長曲線との関係を順番に解説します。

Sカーブの意味とプロジェクト管理での役割

Sカーブの意味とプロジェクト管理での役割

それではまずSカーブの意味とプロジェクト管理での役割について解説していきます。

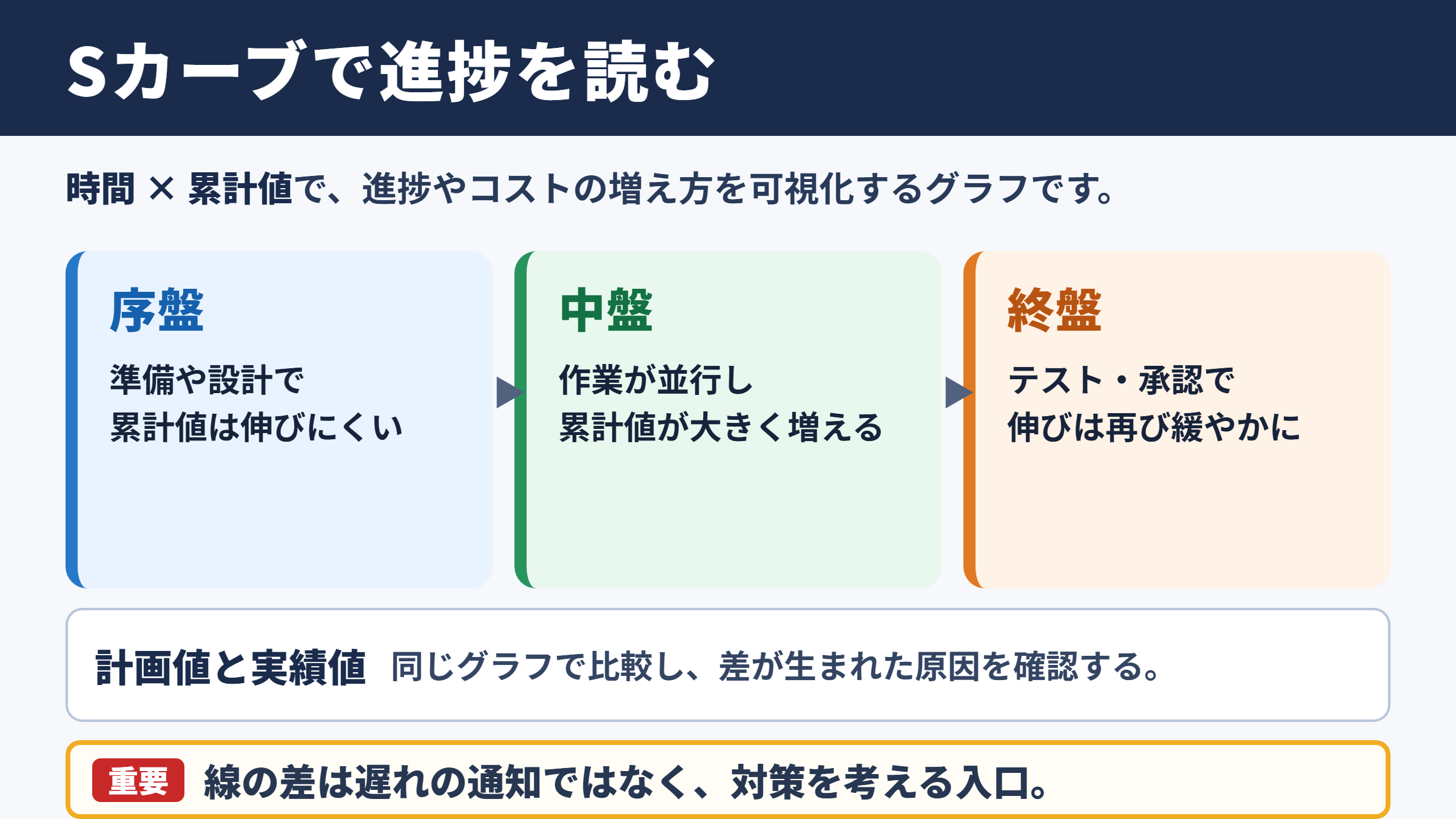

Sカーブが示す進捗の変化

Sカーブとは、横軸に時間、縦軸に累計の進捗量や累計コストなどを置き、変化の推移を曲線として表したものです。

立ち上がりの時期は準備、設計、調査、関係者との調整が中心となるため、成果物の量はまだ増えにくい傾向があります。

この段階では進捗が少なく見えても、必ずしも問題とは限りません。

必要な前提条件を整えずに作業だけを急ぐと、中盤以降の手戻りが増える可能性があるためです。

準備が整うと担当者の作業が並行して進み始め、成果物、完了タスク、出来高、累計費用などが大きく増加します。

ここがSカーブの中央部分にあたり、グラフの傾きが最も大きくなる局面です。

終盤ではテスト、検収、修正、承認、引き渡しといった作業が残ります。

作業の総量は減っていくため、累計値の伸びは再びゆるやかになります。

Sカーブは、進捗が増える量そのものではなく、累計値の増え方を見える化するグラフと理解すると、読み違いを防ぎやすくなります。

計画値と実績値を比較する意義

プロジェクト管理で使うSカーブでは、計画値と実績値を同じグラフに重ねる方法が一般的です。

計画どおりに進んでいれば、実績の曲線は計画の曲線に近い位置をたどります。

一方で、実績が計画より下にある場合は、予定していた進捗や出来高に届いていない状態と判断できます。

実績が上にあるからといって、常に順調とは限りません。

予定より早くコストが発生している、人員を過剰に投入している、後工程の作業を前倒ししすぎている場合もあるからです。

重要なのは、差があるという事実だけでなく、その差が何によって生まれたのかを確認することです。

計画線と実績線の差は、遅れの通知ではなく、対策を考えるための入口です。

差分が小さいうちに原因を確認すれば、要員調整、優先順位の変更、仕様確認などの選択肢を取りやすくなります。

週次や月次でグラフを更新すれば、担当者の感覚だけに頼らず、チーム全体で状況を共有しやすくなるでしょう。

管理対象によって変わる縦軸

Sカーブの縦軸には、目的に応じて異なる数値を使えます。

代表的なのは累計工数、累計コスト、累計出来高、累計完了件数、累計売上です。

ソフトウェア開発では完了した機能数やストーリーポイントを使うことがあり、建設工事では出来高や施工量を使うことがあります。

新規事業では顧客数、契約数、利用者数などを置くケースもあるでしょう。

管理の目的 縦軸に使う指標 確認しやすい内容
工程の進行確認 累計完了タスク数 予定どおり作業が終わっているか
予算の管理 累計コスト 支出が予算の範囲に収まるか
成果量の管理 累計出来高 投入量に見合う成果が出ているか
人員計画の確認 累計工数 必要な作業時間が想定と合うか
事業成長の分析 累計顧客数や売上 市場浸透が進んでいるか

同じSカーブでも、何を縦軸に置くかによって解釈は変わります。

グラフを見る前に、累計している対象と単位を必ず確認することが大切です。

Sカーブが描く三つの進行段階

続いてはSカーブが描く三つの進行段階を確認していきます。

初期に進捗が伸びにくい理由

Sカーブの初期は、曲線の傾きが小さくなります。

プロジェクトの開始直後には、要件定義、現状調査、計画作成、体制づくり、資材の手配など、目に見える完成物に直結しにくい作業が集中するためです。

関係者が多い案件では、合意形成にも時間がかかります。

この期間を過小評価すると、初月から計画未達のように見えるスケジュールになりかねません。

初期段階の管理では、完成件数だけではなく、要件承認率、調達完了率、設計レビューの完了状況なども併せて確認すると有効です。

数値が増えにくい時期だからこそ、次の工程に進める条件が満たされているかを丁寧に見る必要があります。

初期のゆるやかな曲線は、停滞を表すとは限らず、準備が進むための自然な形でもあります。

中盤で傾きが大きくなる背景

中盤はSカーブの中で最も変化が大きい時期です。

設計や準備が終わり、複数の担当者や部署が同時に作業を進められるようになるため、累計進捗は急速に増えます。

製造業であれば量産工程、システム開発であれば実装工程、建設業であれば主要な施工工程が該当します。

ただし、傾きが大きい時期は順調に見える反面、問題が表面化しやすい時期でもあります。

仕様変更、品質不良、資材遅延、担当者不足などが重なると、計画線から実績線が急に離れることがあります。

累計進捗率は、次の考え方で確認できます。

累計進捗率 = 累計完了量 ÷ プロジェクト全体の予定量 × 100

たとえば全体で100件の作業があり、40件が完了していれば、累計進捗率は40パーセントです。

ただし、すべてのタスクを同じ重さで数えると、重要な作業の遅れを見落とす可能性があります。

難易度や工数に応じて重み付けをした出来高管理も検討するとよいでしょう。

終盤で曲線が寝る要因

終盤では、Sカーブの傾きが再び小さくなります。

主な作業が終わった後に、テスト、不具合修正、最終確認、顧客承認、文書整備などが残るためです。

残作業が少ないからといって、短期間で終わるとは限りません。

特に承認待ちや外部確認がある案件では、作業者が直接コントロールできない時間も発生します。

終盤の遅れは納期に直結しやすいため、未完了タスクの件数だけでなく、完了条件が明確かどうかを確認する必要があります。

終盤の管理では、残っている量よりも、残作業を終えられる条件に注目することが重要です。

検収基準、承認者、修正の受付期限、引き渡し資料などを早めに整理しておくと、曲線が長く横ばいになる事態を抑えやすくなります。

プロジェクト管理におけるSカーブの作成手順

続いてはプロジェクト管理におけるSカーブの作成手順を確認していきます。

作業分解と測定単位の設定

Sカーブを作る前に、プロジェクト全体を管理できる大きさに分ける必要があります。

この作業はWBSと呼ばれ、成果物や工程を階層的に整理する方法として知られています。

作業を細かくしすぎると入力の手間が増え、粗すぎると遅れの原因を特定できません。

担当者が定期的に更新でき、管理者が判断に使える粒度を目指すことが現実的です。

次に、各作業を何で測定するかを決めます。

工数で管理するのか、完了件数で管理するのか、金額で管理するのかによって、グラフの意味が変わります。

途中で測定単位を変えると、前後の数値を正しく比較できなくなるため、開始時点でルールを共有しておくことが欠かせません。

期間別計画の積み上げ

作業ごとの予定開始日、予定完了日、予定工数または出来高を設定したら、週別または月別に配分します。

その期間ごとの予定値を累計していくと、計画Sカーブを作成できます。

作業量を期間中に均等配分する方法もありますが、実態に合わせて前半、中盤、後半の配分を変えるほうが精度は高まりやすいでしょう。

月ごとの予定出来高が10、20、30、25、15だった場合を考えます。

累計出来高は10、30、60、85、100となります。

この累計値を横軸の月、縦軸の累計出来高として結べば、計画のSカーブを作れます。

序盤に設計や準備が集中する案件では、最初の数か月が低い値になりやすい傾向があります。

一方で、初月から大規模な人員投入をする案件では、別の形になることもあります。

理想的なS字に無理に合わせる必要はなく、実際の工程に合った曲線を作ることが基本です。

実績データの更新と差分確認

計画線を作成した後は、決めた周期で実績を入力します。

更新頻度は、変化の速いプロジェクトなら週次、長期の建設計画や設備投資なら月次が目安になるでしょう。

実績値も期間ごとの値だけでなく、累計値として記録します。

確認項目 計画との差が小さい場合 計画との差が大きい場合
累計出来高 現在の体制を維持しやすい状態 作業の優先順位や障害要因を確認
累計コスト 予算消化はおおむね想定内 追加発注や人件費の発生理由を確認
累計工数 要員計画とのずれは限定的 負荷集中や見積もり誤差を確認
完了タスク数 工程は計画に沿って進行 依存関係や承認待ちを確認

差分が見つかった場合は、単にグラフを修正するだけでは不十分です。

遅れの原因、影響範囲、対策担当者、次回確認日まで記録すると、Sカーブを実務上の管理資料として活用できます。

Sカーブと成長曲線の関係

続いてはSカーブと成長曲線の関係を確認していきます。

市場浸透で見られるS字型の推移

Sカーブはプロジェクト管理のほか、製品やサービスが市場に広がる過程を説明する成長曲線としても使われます。

新しい商品は発売直後に認知度が低く、利用者も限られます。

口コミ、広告、販売網の拡大、導入事例の増加などによって利用者が増え始めると、成長率は大きくなります。

その後、市場が成熟し、すでに利用している人が増えると、新規顧客の増加はゆるやかになります。

この流れがS字型の成長曲線です。

初期の売上が小さいことだけで事業の失敗を判断せず、成長段階と市場条件を併せて見る視点が求められます。

学習曲線との違い

Sカーブと似た言葉に、学習曲線があります。

学習曲線は、経験や反復によって作業時間、習熟度、生産性がどのように変化するかを表すものです。

たとえば、同じ作業を繰り返すうちに、担当者の作業時間が短くなる現象を分析するときに使われます。

Sカーブは累計の成果量や累計の利用者数を見ることが多いのに対し、学習曲線は単位当たりの効率や習熟の変化を見ることが多い点に違いがあります。

Sカーブは、全体の広がり方や累計の進み方を把握するための考え方です。

学習曲線は、繰り返しによる効率改善を把握するための考え方です。

目的に応じて指標を選ぶことで、グラフから得られる判断の質が高まります。

両者を組み合わせれば、プロジェクト全体の進捗と、個々の作業効率の改善を別々に確認できます。

ロジスティック曲線とのつながり

数学や統計の分野では、S字型の変化をロジスティック曲線で表すことがあります。

ロジスティック曲線は、成長に上限がある状況をモデル化する考え方です。

市場規模、設備容量、利用可能な顧客数、作業可能な時間などには、一定の上限があることが多いためです。

ロジスティック曲線は、一般に次のような形で表されます。

y = K ÷ 1 + eのマイナスrt乗

Kは最終的な上限値、rは成長の速さに関わる値、tは時間を表します。

実務で毎回数式を使う必要はありません。

ただし、無限に増え続ける計画ではなく、どこかで成長が落ち着く前提を持つことは、需要予測や要員計画に役立ちます。

Sカーブの読み方と注意点

続いてはSカーブの読み方と注意点を確認していきます。

実績線が計画線より下にある場合

実績線が計画線より下にある場合、累計の進捗や出来高が予定より少ない状態です。

ただし、ただちに計画全体が失敗していると決めつける必要はありません。

更新日がずれている、検収前の作業が集計されていない、特定工程に成果が偏っているなど、一時的な要因も考えられます。

まずは、どの作業が遅れているのかをWBS単位で確認します。

次に、遅れが後続作業に影響するのか、代替策があるのか、追加要員が必要なのかを検討します。

実績線が下がったことよりも、計画線との差が広がり続けているかどうかに注目すると、優先度を判断しやすくなります。

実績線が計画線より上にある場合

実績線が計画線より上にある場合は、計画を上回る進捗と考えられることがあります。

しかし、コストや工数のSカーブでは、予定より多く消費している状態を意味する場合もあります。

たとえば累計コストの実績線が上にあるなら、予算の前倒し消化や追加費用の発生を疑う必要があります。

累計工数の実績線が上にあるなら、作業量の見積もり不足、品質問題による再作業、会議時間の増加などが隠れているかもしれません。

上にある実績線を良い結果と判断する前に、縦軸が成果なのか投入量なのかを確認することが大切です。

グラフの形だけで評価せず、品質指標、納期、予算、リスク一覧と合わせて判断しましょう。

理想的なS字にこだわりすぎない姿勢

Sカーブという名称から、必ず滑らかなS字を描かなければならないと考える人もいます。

実際のプロジェクトでは、契約開始日、調達時期、大型タスクの完了日、検収のタイミングによって、階段状や不規則な曲線になることも珍しくありません。

短期間の案件では、初期と中盤がほぼ重なり、明確なS字にならない場合もあります。

大切なのは見栄えのよいグラフではなく、意思決定に使える数値を作ることです。

実態に合わない理想曲線を作るより、測定ルールが一貫した実績データを積み上げるほうが、管理には役立ちます。

同じ基準で継続して更新されたグラフは、傾向の変化を見つける強い材料になります。

計画変更が正式に決まった場合は、変更前の基準と変更後の基準を区別して記録することも重要です。

過去の遅れを見えなくするための計画更新ではなく、状況を正確に反映するための更新を心がけましょう。

Sカーブを活用するための実務ポイント

続いてはSカーブを活用するための実務ポイントを確認していきます。

会議資料としての共有方法

Sカーブは、定例会議や経営報告の資料として使いやすいグラフです。

細かなタスク一覧をすべて読むよりも、全体の進み方を短時間で把握できるためです。

ただし、グラフだけを提示すると、なぜ差が生じているのかが伝わらないことがあります。

計画値、実績値、差分、主な原因、対応策、次回の確認事項をセットにすると、報告の質が上がります。

特に経営層や顧客に共有する場合は、専門用語を減らし、縦軸の意味と評価基準を明記すると親切です。

Sカーブは進捗を説明するための資料であると同時に、関係者の認識をそろえるための共通言語にもなります。

Excelや管理ツールでの運用

小規模なプロジェクトであれば、表計算ソフトでSカーブを作成できます。

日付または週を横方向に並べ、計画値と実績値を入力し、累計列を作成して折れ線グラフにする流れです。

プロジェクト管理ツールを使う場合も、エクスポートした実績データを集計して作成できます。

運用を安定させるためには、誰が更新するのか、いつ締めるのか、未入力をどう扱うのかを決めておく必要があります。

運用項目 決めておきたい内容 期待できる効果
更新担当 入力者と確認者 数値の責任範囲が明確になる
更新時期 週次または月次の締め日 比較時点がそろう
集計基準 完了の定義と計上ルール 担当者ごとの差を減らせる
差分対応 報告が必要な基準 問題への初動が早まる
履歴管理 計画変更の記録方法 変更理由を後から確認できる

入力作業が複雑すぎると、実績の更新が後回しになり、グラフの価値が下がります。

まずは必要最小限の項目から始め、運用が定着してから精度を高める方法がおすすめです。

他の管理指標との組み合わせ

Sカーブは便利な管理手法ですが、単独ですべてを判断できるわけではありません。

進捗が計画どおりでも、品質が低い、顧客満足度が下がっている、リスクが増えている場合があります。

そのため、課題管理表、リスク管理表、品質指標、予算実績、スケジュール表などと組み合わせて見ることが重要です。

出来高を確認する際には、完了した件数だけでなく、レビュー済みか、検収済みか、再作業が発生していないかも確認します。

Sカーブで全体の流れをつかみ、詳細な管理表で原因を掘り下げるという役割分担を意識すると、管理業務が整理しやすくなります。

プロジェクトの規模や業界によって最適な指標は異なるため、自社の業務に合う形へ調整してください。

Sカーブの意味と活用方法のまとめ

Sカーブは、時間の経過に対する累計進捗、累計コスト、累計出来高、累計売上などの変化を表すグラフです。

初期はゆるやかで、中盤に大きく伸び、終盤に再び落ち着くという特徴があり、プロジェクト管理と成長曲線の両方で活用されています。

計画線と実績線を比較すれば、遅れやコスト超過の兆候を早めに把握できます。

ただし、実績線の上下だけで良し悪しを判断せず、縦軸の意味、品質、リスク、残作業の条件まで確認することが重要です。

現実のプロジェクトでは、必ずしも美しいS字になるとは限りません。

測定単位を統一し、定期的に実績を更新し、差分の原因と対応策を記録することで、Sカーブは実践的な管理資料になります。

全体の進み方を見える化し、早い段階で判断につなげることこそ、Sカーブを使う大きな価値です。
