UATの意味をわかりやすく!ビジネスでの実施方法・テスト種類との違い・プロジェクト完了条件との関係も(ユーザー受け入れテスト・検収・品質確認など)
システム開発の終盤で登場するUATは、利用者が実務で使えるかを確かめる重要な工程です。
開発チームが問題なく動くと判断したシステムでも、実際の業務担当者が操作すると、想定外の不便さや不足機能が見つかることがあります。
そこで行うのが、ユーザー受け入れテストと呼ばれるUATです。
本記事ではUATの意味、実施手順、他のテストとの違い、検収やプロジェクト完了条件との関係を、初めて担当する方にもわかりやすく解説します。

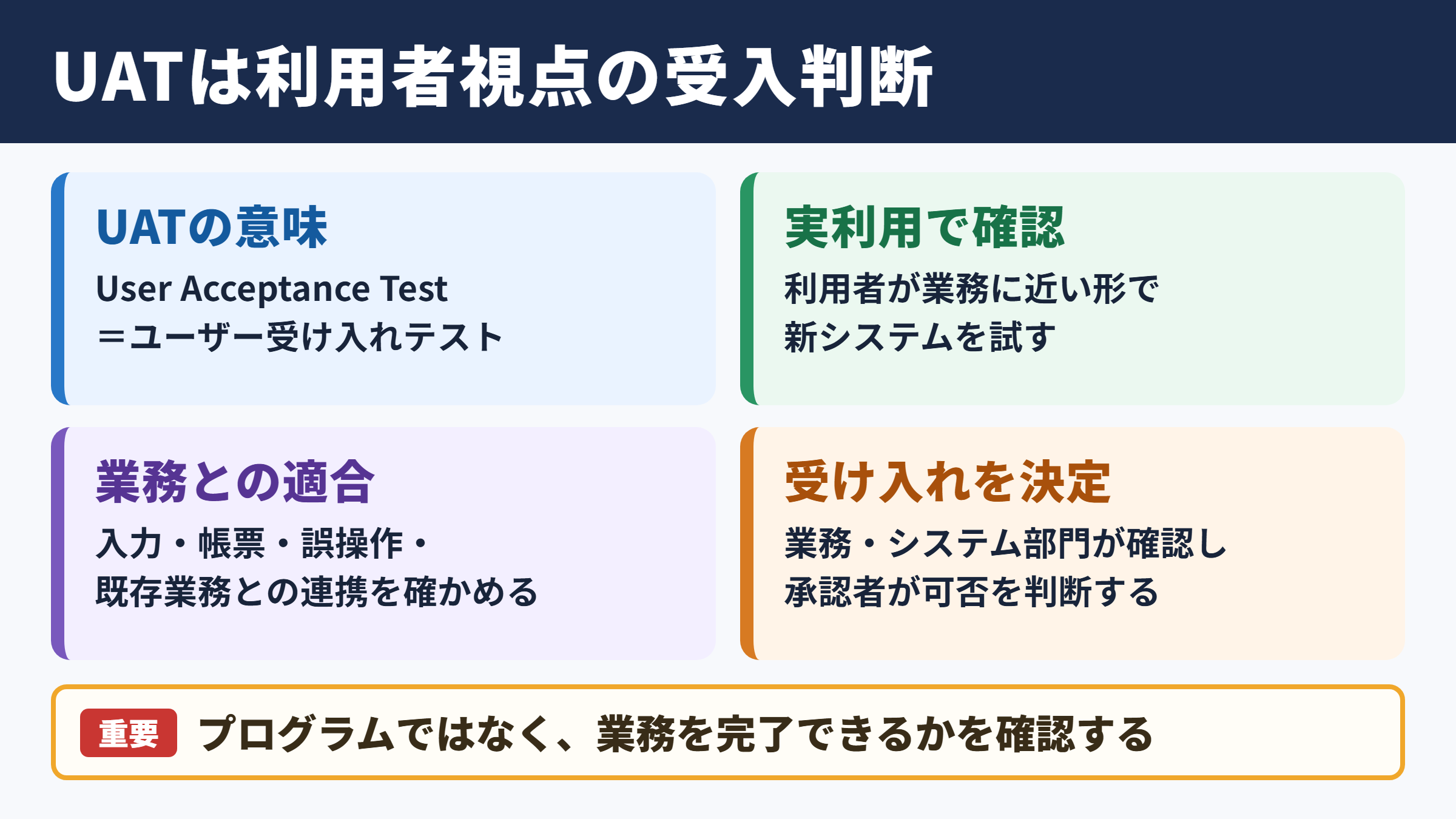

UATの意味と役割

それではまずUATの意味と、プロジェクトで果たす役割について解説していきます。
UATが示すユーザー受け入れテスト
UATはUser Acceptance Testの略称で、日本語ではユーザー受け入れテストといいます。
発注者側の業務担当者、現場の利用者、システム管理者などが、新しいシステムを実際の利用場面に近い形で試し、受け入れてよいかを判断するテストです。
画面が表示される、ボタンを押すと処理が進む、といった技術的な確認だけでは十分ではありません。
業務手順に沿って入力できるか、必要な帳票を出せるか、誤操作しそうな箇所がないか、既存業務とのつながりに問題がないかまで確かめます。
つまりUATは、システムの完成度を利用者の視点で評価する工程です。
開発完了と業務利用の間をつなぐ工程
開発チームが実施するテストで不具合が少なくなっていても、業務として使いやすいとは限りません。
たとえば受注登録画面で必須項目の入力漏れを防げても、現場で普段使っている情報を確認しにくければ、運用開始後に手戻りが発生します。
UATでは業務シナリオを用意し、日常業務、月末処理、例外処理、権限別の操作などを実施します。
その結果、仕様上は正しくても現場に合わない点を、リリース前に見つけやすくなります。
UATの中心は、プログラムが動くかではなく、利用者が目的の業務を完了できるかという確認です。
受け入れ判断の責任者
UATの実施者は、発注企業の業務部門やシステム部門が中心です。
ただし、最終的な受け入れ可否を誰が決めるのかは、開始前に明確にしておく必要があります。
部門長、業務責任者、プロジェクトオーナーなどが承認者となり、テスト担当者は証跡を残しながら確認を進める形が一般的です。
受け入れ基準と承認権限が曖昧なまま始めると、指摘が出た後に対応範囲を巡る議論が長引くでしょう。
UATとテスト種類の違い
続いてはUATと、システム開発で行われる主なテスト種類との違いを確認していきます。
単体テストと結合テストの位置づけ
単体テストは、個別のプログラムや機能が設計どおりに動くかを確認する工程です。
結合テストは、複数の機能や外部システムをつないだときに、データ連携や処理の流れが正しいかを検証します。
どちらも主に開発者やテスト担当者が実施し、技術仕様への適合を確認する性格が強いテストです。
一方のUATは、完成した機能を使って業務成果を出せるかを確かめます。
同じ受注登録でも、単体テストでは計算結果、結合テストでは在庫システムへの連携、UATでは担当者が受注から出荷指示まで無理なく完了できるかに焦点が置かれます。
システムテストと受け入れテストの違い
システムテストは、システム全体が要件や設計に沿って動作するかを確認する工程です。
性能、セキュリティ、エラー処理、権限設定なども対象になり、品質保証担当者や開発ベンダーが主導する場合が多いでしょう。
UATはシステムテストの後に行われることが多く、判断基準も異なります。
システムテストは仕様への適合、UATは業務への適合を確認するものと考えると、役割を整理しやすくなります。
| テスト種類 | 主な実施者 | 確認する内容 | 主な目的 |
|---|---|---|---|
| 単体テスト | 開発者 | 個別機能の処理 | プログラム品質の確認 |
| 結合テスト | 開発者・テスト担当者 | 機能間や外部連携 | 連携不具合の発見 |
| システムテスト | ベンダー・品質担当者 | 全体要件と非機能要件 | システム品質の確認 |
| UAT | 業務担当者・発注者 | 業務シナリオと使いやすさ | 受け入れ可否の判断 |
運用テストとの関係
運用テストは、障害対応、バックアップ、問い合わせ対応、監視、権限付与など、システム運用の手順を確かめるテストです。
UATと運用テストは重なる部分もありますが、目的は同じではありません。
UATでは利用者の業務を中心に確認し、運用テストでは管理者が安定してシステムを維持できるかを確認します。
クラウドサービスや基幹システムでは、両方の観点を計画に入れることで、導入後の混乱を減らせます。
UATの実施方法と進め方
続いてはUATを実務で進めるための手順を確認していきます。
受け入れ基準とテスト計画
UATを始める前に、何を満たせば受け入れとするのかを定義します。
機能要件、業務フロー、帳票、権限、データ移行、操作性などを対象として洗い出し、優先度も決めておくと効率的です。
重要度が高い業務で障害が発生した場合は不合格、軽微な画面文言の修正はリリース後対応など、判定の考え方も事前に合意します。
受け入れ基準の例
主要な業務シナリオがすべて完了できること。
重大障害が未解決でないこと。
必要な帳票とデータ連携の結果が業務要件に合うこと。
承認者がテスト結果を確認できる証跡がそろっていること。
期限だけを優先して基準を後回しにすると、完了の判断が担当者ごとにぶれます。
合格条件を文章で残すことが、UATを形だけの作業にしない第一歩です。
業務シナリオとテストケース
テストケースは、画面ごとの操作を細かく並べるだけでは足りません。
利用者が実際に行う仕事の流れを起点に、開始条件、入力データ、操作手順、期待結果、判定結果を記録します。
通常処理だけでなく、入力ミス、取消、差し戻し、データ不足、権限不足といった例外ケースも必要です。
特に月次締めや請求処理のように、発生頻度は低くても影響が大きい業務は、忘れずに対象へ含めましょう。
| 項目 | 記載内容 |
|---|---|
| テストID | ケースを識別する番号や名称 |
| 業務シナリオ | 受注登録、承認、出荷、請求などの一連の業務 |
| 前提条件 | 利用者権限、マスタ登録、準備済みのテストデータ |
| 操作内容 | 利用者が行う具体的な操作 |
| 期待結果 | 画面表示、計算値、帳票、連携結果など |
| 実施結果 | 合格、不合格、保留とその根拠 |
不具合報告と再テスト
不具合を見つけた場合は、再現手順、発生日時、利用者権限、入力値、画面表示、期待結果を記録します。
単に動かないと伝えるだけでは、開発側が原因を調べる時間を要します。
画面キャプチャや対象データの識別情報を添えると、調査が進みやすくなります。
修正後は、指摘された箇所だけでなく、その修正が周辺機能に影響していないかも確認します。
この再テストを怠ると、一つの修正によって別の業務が止まるリスクがあります。
検収と品質確認の関係
続いてはUATと検収、品質確認のつながりを確認していきます。
検収の意味と契約上の扱い
検収は、納品された成果物が契約や仕様に合っているかを確認し、受領を認める手続きです。
システム開発では、検収の完了が請求や支払いの条件になる契約も少なくありません。
UATの結果は検収判断に使われる重要な材料ですが、両者は完全に同じ意味ではありません。
UATは品質や業務適合性を確かめるテスト活動であり、検収は成果物を受領する業務上・契約上の行為です。
UATの合格記録が検収の根拠になるという関係を理解しておくと、関係者間の認識をそろえやすくなります。
品質確認で見るべき観点
品質確認では、機能の正しさだけでなく、利用継続に影響する項目を幅広く確認します。
レスポンスが遅すぎないか、権限のない利用者が重要情報を見られないか、データが正しく移行されているか、必要な操作マニュアルがあるかも重要です。
業務部門は日々の使い勝手を中心に、情報システム部門はセキュリティや運用性を中心に見る傾向があります。
それぞれの観点をテスト計画に統合することで、見落としを抑えられます。
検収の直前に初めて重要な業務を試す進め方は危険です。
UATの途中で状況を共有し、重大な課題を早く判断できる体制を整えましょう。
検収書とテスト証跡
検収書には、対象成果物、検収日、受領者、確認内容などを記載します。
その裏付けとして、UAT計画書、テストケース、実施結果、不具合一覧、修正確認記録、承認記録を整理しておくと安心です。
後から仕様や対応範囲を確認する必要が生じた際にも、証跡は有効です。
紙や表計算ソフトだけでなく、チケット管理ツールや共有フォルダを使い、最新版を関係者が確認できる状態にしておくとよいでしょう。
プロジェクト完了条件と判定基準
続いてはUATがプロジェクト完了条件にどう関わるかを確認していきます。
完了条件に含める項目
プロジェクトの完了は、開発作業が終わった時点ではなく、あらかじめ定めた完了条件を満たした時点で判断します。
代表的な条件には、UATの合格、重大不具合の解消、必要なドキュメントの提出、教育の実施、データ移行の確認、検収承認があります。
条件を曖昧にすると、ベンダーは完了と考えている一方で、利用部門はまだ使えないと感じる状態になりがちです。
成果物と利用可能な状態は別の概念であるため、両方を完了条件に含める必要があります。
重大不具合と軽微な課題の整理
すべての指摘をゼロにしなければリリースできないとは限りません。
ただし、顧客情報が漏れる可能性がある、売上計上を誤る、主要業務が完了できないといった重大不具合は、原則として解消が必要です。
一方で、表示位置の調整や表現の修正など、業務継続に大きな影響を与えない課題は、対応時期を合意した上で残課題として管理できる場合があります。
優先度判断の考え方
重大度は業務停止、法令違反、情報漏えい、金銭的影響の大きさで判断します。
緊急度はリリース前に直さなければ困るか、回避策があるかで判断します。
担当者と期限を決め、残課題を放置しないことが重要です。
リリース判定会議の進め方
UATの終了後は、業務部門、情報システム部門、開発ベンダー、プロジェクト責任者で結果を共有します。
合格件数だけを見るのではなく、未解決課題、回避策、リリース後の監視体制、問い合わせ窓口も確認します。
最終判断を会議の口頭合意だけで済ませず、議事録や承認記録として残すことが大切です。
誰がどの条件を確認し、どのリスクを受け入れたのかを明確にできれば、リリース後の対応も円滑になります。
UATで失敗しないための注意点
続いてはUATを実効性のあるものにするための注意点を確認していきます。
実利用者を早めに巻き込む工夫
UATの担当者をリリース直前に決めると、業務知識の共有やテストデータの準備が間に合わないことがあります。
要件定義や画面レビューの段階から、実際に使う部門の代表者を参加させると、期待値のずれを早期に発見できます。
現場が多忙な場合は、対象業務ごとに担当を分け、短時間で確認できる日程を組む工夫も必要です。
利用者の協力は品質活動の一部であり、片手間の確認にしないための配慮が求められます。
本番に近い環境とデータ
テスト環境の設定やデータが本番と大きく異なると、UATの結果を信頼しにくくなります。
実際の権限構成、データ量、外部連携、帳票出力条件に近づけるほど、導入後の問題を見つけやすくなります。
個人情報や機密情報を扱う場合は、マスキングしたテストデータを使うなど、情報管理にも注意が必要です。
テストデータの例
通常の取引データだけでなく、金額が大きい取引、取消済みデータ、重複しそうな顧客名、月またぎの処理などを準備します。
例外を含むデータを使うことで、現場で起こりやすい困りごとを事前に確認できます。
コミュニケーション不足の防止
UATで出た指摘を、すべて不具合として扱うと混乱します。
仕様どおりの動作、操作方法の質問、改善要望、明確な不具合を分類し、対応方針を共有しましょう。
分類によって、ベンダーが修正する事項、利用者教育で解決する事項、次期改善として検討する事項が見えてきます。
指摘の内容と対応可否を見える化することが、納得感のある受け入れ判断につながります。
UATとプロジェクト完了のまとめ
UATはユーザー受け入れテストを意味し、利用者が実務でシステムを使えるかを確認するための工程です。
単体テストや結合テスト、システムテストが技術仕様を中心に確認するのに対し、UATは業務シナリオ、操作性、帳票、権限、例外処理などを利用者の視点で確かめます。
受け入れ基準、テストケース、実施結果、不具合対応、承認記録を整えることで、品質確認と検収の根拠が明確になります。
特にUATの合格、重大課題の整理、検収承認をプロジェクト完了条件として結び付けることが大切です。
早い段階から実利用者を巻き込み、本番に近い環境で計画的に確認すれば、リリース後の業務混乱を大きく抑えられるでしょう。
UATは最後に行う確認作業ではなく、システムを安心して業務へ受け渡すための重要な品質保証プロセスです。
