標準原価差異とは?種類や求め方をわかりやすく解説!(直接材料費差異:直接労務費差異:製造間接費差異など)
製造業では、製品を作る前に予定した原価と、実際に発生した原価が一致しない場面が少なくありません。
その差を把握し、材料の購入価格や作業時間、工場の稼働状況を改善するために役立つのが標準原価差異です。
差異を単なる数字の増減として処理すると、原価が上がった理由や利益率が変化した要因を見落とすおそれがあります。
本記事では、標準原価差異の意味、主な種類、計算式、仕訳や管理での活用方法までを、実務で使いやすい形で解説します。

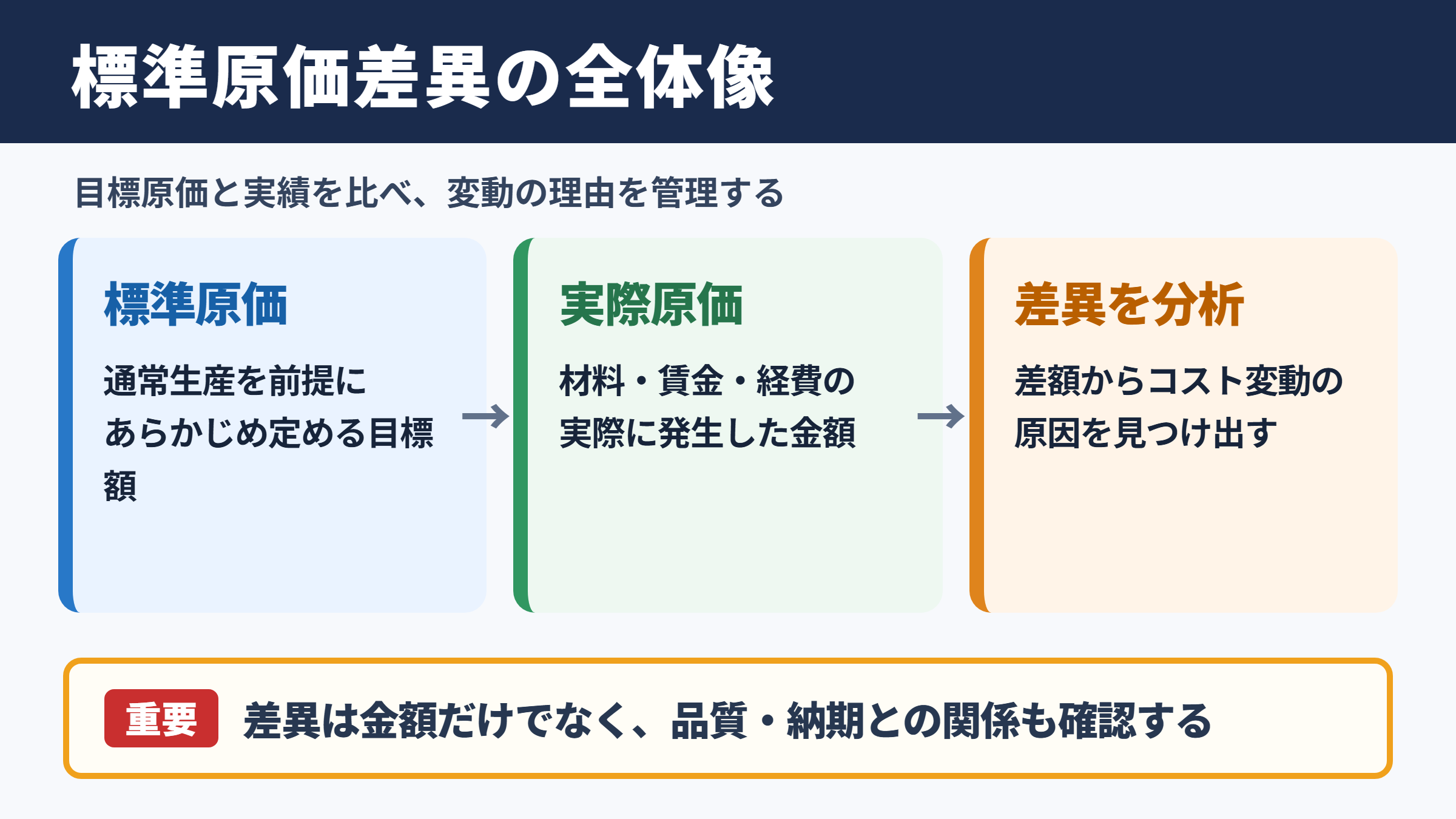

標準原価差異の意味と全体像

それではまず、標準原価差異の基本的な意味と、原価管理で果たす役割について解説していきます。
標準原価と実際原価の違い
標準原価とは、通常の生産活動を行う場合に、製品一個あたりでどれほどの材料費、労務費、製造間接費がかかるかをあらかじめ設定した原価です。
過去の実績だけで決めるのではなく、材料の標準消費量、標準単価、標準作業時間、標準賃率、予定操業度などを踏まえて算定します。
一方で実際原価は、実際に購入した材料の価格、実際に投入した材料量、実際の賃金、実際の電力費や減価償却費などを集計した金額です。
両者を比べることで、計画どおりに生産できたのか、どの工程でコストが変動したのかを確認できます。
標準原価は目標となる原価であり、実際原価は結果として発生した原価という関係を押さえると、差異分析の目的を理解しやすくなります。
標準原価差異が示す内容
標準原価差異とは、標準原価と実際原価の差額を指します。
実際原価が標準原価を上回った場合は、不利差異です。
反対に、実際原価が標準原価を下回った場合は、有利差異と呼ばれます。
ただし、有利差異が常によい結果とは限りません。
安価な材料へ変更した結果として材料費が下がっても、品質不良や歩留まり悪化が起これば、後工程や顧客対応でより大きな費用が生じる可能性があります。
そのため、差異は金額だけで評価せず、品質、納期、安全、生産性との関係も確認することが大切です。
標準原価差異は、予算と実績の差を確認するためだけの数字ではありません。
購買条件、生産方法、設備稼働、人員配置など、原価が変わった理由を見つけるための管理指標です。
原価計算における活用場面
標準原価差異は、月次決算を早めたい企業、製品別の採算を把握したい企業、工場の改善活動を進めたい企業で特に活用されます。
標準原価を用いれば、仕掛品や製品の原価を迅速に計算しやすくなります。
月末に実際原価を詳細集計してから製品原価を決める方法と比べると、経営判断に必要な情報を早く得られる点が利点です。
また、差異を材料部門、製造部門、設備部門などに分けて確認すると、責任の所在と改善の優先順位を整理しやすくなります。
差異の把握は、利益が減った後に原因を探すためではなく、利益を守るための早期警戒として機能します。
標準原価差異の主な種類
続いては、直接材料費差異、直接労務費差異、製造間接費差異の区分を確認していきます。
直接材料費差異の構成
直接材料費差異は、製品に直接使用する材料に関する差異です。
代表的な内訳は、材料価格差異と材料数量差異です。
材料価格差異は、実際購入単価と標準単価の違いから生じます。
仕入先の変更、相場変動、為替変動、緊急発注による割増、購買ロットの変化などが主な原因です。
材料数量差異は、実際消費量と標準消費量の違いから生じます。
不良品の発生、材料の品質低下、加工条件の不備、作業ミス、歩留まりの悪化などを確認する必要があります。
価格差異は主に購買面、数量差異は主に製造面の課題を映し出すため、同じ材料費の差異でも原因の切り分けが重要です。
直接労務費差異の構成
直接労務費差異は、製品の加工に直接関わる従業員の賃金や作業時間に関する差異です。
一般的には賃率差異と作業時間差異に分けて分析します。
賃率差異は、実際賃率と標準賃率の差によるものです。
残業や休日出勤による割増賃金、熟練者と新人の配置比率、人員構成の変化などが影響します。
作業時間差異は、実際作業時間と標準作業時間の差によるものです。
段取り替えの増加、設備故障、手直し作業、習熟不足、工程の停滞などが原因として考えられます。
人件費を削減する目的だけで分析すると現場の負担が増えることもあるため、生産量や品質とのバランスが欠かせません。
製造間接費差異の構成
製造間接費は、工場で発生する費用のうち、特定の製品へ直接配賦しにくい費用です。
電力費、消耗品費、修繕費、間接材料費、間接労務費、減価償却費、工場建物の賃借料などが含まれます。
製造間接費差異は、予算差異、能率差異、操業度差異として捉える方法が一般的です。
予算差異は、実際に発生した変動費や固定費が予算と異なることで生じます。
能率差異は、実際の作業時間や稼働量が標準より多いか少ないかによる差異です。
操業度差異は、実際の生産量や稼働時間が予定操業度を下回った場合などに、固定費を十分に回収できないことで生じます。
| 差異の区分 | 主な比較対象 | 主な確認事項 |
|---|---|---|
| 材料価格差異 | 標準単価と実際単価 | 仕入価格、為替、購買条件 |
| 材料数量差異 | 標準消費量と実際消費量 | 歩留まり、不良、材料品質 |
| 賃率差異 | 標準賃率と実際賃率 | 残業、人員構成、賃金改定 |
| 作業時間差異 | 標準時間と実際時間 | 段取り、設備、習熟度 |
| 製造間接費差異 | 予算額と実際額 | 操業度、固定費、稼働状況 |
直接材料費差異の求め方
続いては、直接材料費差異の計算式と、分析時に見るべきポイントを確認していきます。
材料価格差異の計算式
材料価格差異は、標準単価と実際単価の差に、実際購入量または実際消費量を掛けて計算します。
どの数量を用いるかは、会社の原価計算制度や差異を認識するタイミングによって異なります。
材料価格差異の基本式
実際数量 × 標準単価 - 実際数量 × 実際単価
実際単価が標準単価より低ければ有利差異、高ければ不利差異となります。
たとえば、標準単価が一キログラムあたり五百円で、実際単価が五百二十円、実際購入量が千キログラムなら、二万円の不利差異です。
しかし、単価上昇が一時的な市況変動なのか、見積もり精度の問題なのか、購買手続きの遅れなのかによって、対応策は変わります。
価格差異の報告では、差額だけでなく発生理由と再発可能性を記録することが重要です。
材料数量差異の計算式
材料数量差異は、標準消費量と実際消費量の差に標準単価を掛けて計算します。
製品一個あたりの標準消費量が明確であれば、実際生産量に応じた許容消費量を算出できます。
材料数量差異の基本式
標準単価 × 実際生産量に対応する標準数量 - 標準単価 × 実際数量
実際数量が標準数量を超える場合は不利差異です。
材料の投入量が増えた場合、単純に現場の無駄と決めつけるのは適切ではありません。
設計変更、受注仕様の変更、材料ロットの品質差、試作工程の増加など、標準そのものを見直すべき事情が含まれることもあります。
工程別、製品別、材料ロット別に数量差異を確認すると、改善対象を具体化しやすくなるでしょう。
材料差異の実務上の読み方
材料費が予算を超えたとき、価格差異と数量差異を分けずに確認すると、購買部門と製造部門の課題が混ざってしまいます。
価格が上がった一方で使用量が減った場合もあれば、安価な材料を採用した結果として使用量が増える場合もあります。
そのため、材料差異は二つの数値を並べて評価することが基本です。
単価だけを下げる判断は、数量差異や品質コストを悪化させる可能性があります。
調達、品質保証、製造技術の担当者が同じデータを見て、総合的に判断できる仕組みを作ると効果的です。
材料費改善では、購入単価、消費量、不良率、納期遅延、検査工数をまとめて確認します。
一つの費目だけが有利でも、製品全体の利益が改善しているとは限りません。
直接労務費差異の求め方
続いては、直接労務費差異を賃率と作業時間に分けて確認していきます。
賃率差異の計算式
賃率差異は、標準賃率と実際賃率の差に実際作業時間を掛けて算定します。
実際賃率には基本給だけでなく、残業手当、深夜手当、賞与の扱い、派遣費用などが影響する場合があります。
賃率差異の基本式
実際作業時間 × 標準賃率 - 実際作業時間 × 実際賃率
実際賃率が標準賃率を上回ると不利差異です。
賃率差異が不利となった場合でも、熟練者を投入して短納期案件に対応した結果であれば、受注機会や品質維持という面では合理的なことがあります。
差異分析では、時間単価の変化だけでなく、なぜその人員配置が必要だったのかを確認する視点が必要です。
作業時間差異の計算式
作業時間差異は、標準作業時間と実際作業時間の差に標準賃率を掛けて求めます。
標準時間は、標準作業票、工程設計、時間研究、過去の安定した実績などを根拠に設定します。
実態から離れた標準時間では差異が常に大きくなり、管理指標としての信頼性が低下します。
設備停止や部材待ちによる時間ロスは、作業者個人の能力とは別に管理すべき要因です。
作業時間差異を評価するときは、直接作業時間、段取り時間、手直し時間、待機時間を可能な範囲で分解すると原因が明確になります。
時間差異は人の評価だけに使わず、工程設計や設備保全を改善する材料として扱うことが望まれます。
労務差異の改善につながる視点
労務費の改善では、標準作業の整備、教育訓練、作業手順の見直し、治具の改善、設備の予防保全が有効です。
特に、ベテランだけが対応できる作業が多い工場では、技能の標準化が重要になります。
動画や作業標準書を用意し、品質を保ちながら作業時間を安定させる取り組みが求められます。
また、少量多品種生産では段取り時間の割合が大きくなりやすいため、生産ロットや工程順序の見直しも差異改善につながります。
製造間接費差異の求め方
続いては、把握が難しい製造間接費差異の考え方と計算上の注意点を確認していきます。
変動費と固定費の区分
製造間接費を分析する前に、費用を変動費と固定費に分ける必要があります。
変動費は、生産量や作業時間の増減に応じて変化しやすい費用です。
電力費の一部、補助材料費、消耗品費などが該当します。
固定費は、生産量が短期間で変動しても大きくは変わりにくい費用です。
工場建物の賃借料、設備の減価償却費、固定的な管理部門の人件費などが代表例です。
製造間接費の差異分析では、費用の性質を分けないと原因が見えにくくなります。
予算差異と能率差異
予算差異は、実際発生額と、実際操業度に対応する予算許容額との差です。
修繕費が想定より増えた、エネルギー単価が上がった、間接作業の外注費が増加したといった事情が表れます。
能率差異は、実際に使用した基準時間と、実際生産量に必要な標準時間との差に、変動製造間接費の標準配賦率を掛けて把握します。
作業時間が増えれば、電力や補助材料などの変動費も増えやすくなります。
直接労務費の作業時間差異と関連して確認すると、工程の非効率をより正確に把握できます。
操業度差異と固定費回収
操業度差異は、固定製造間接費を予定どおり製品へ配賦できなかったことから生じる差異です。
受注減少、設備停止、部材不足、計画変更などで生産量が予定を下回ると、一製品あたりの固定費負担が重くなります。
これは費用が増えたというより、固定費を吸収する生産量が不足した状態です。
そのため、操業度差異への対応は、単純な経費削減ではなく、受注平準化、生産計画、設備稼働率、外注活用まで含めて検討する必要があります。
製造間接費の不利差異は、現場の浪費だけで生じるとは限りません。
操業度の低下による固定費未回収なのか、実際支出の増加なのかを分けて確認することが重要です。
標準原価差異の仕訳と管理方法
続いては、標準原価差異を会計処理と日常管理に結び付ける方法を確認していきます。
標準原価計算における仕訳の考え方
標準原価計算では、材料、仕掛品、製品などを標準原価で記録し、実際原価との差額を原価差異として別途把握する方法があります。
月末に差異を集計し、売上原価、仕掛品、製品へ配分するか、重要性が低い場合には売上原価へ処理するかを検討します。
具体的な仕訳方法は会社の会計方針、原価計算基準、税務上の取扱いによって異なるため、経理部門や税理士へ確認することが必要です。
大切なのは、標準原価による迅速な記録と、実際原価との差異分析を両立させることです。
差異分析の報告単位
差異報告は、全社合計だけでは改善行動につながりにくい傾向があります。
製品群別、工場別、工程別、ライン別、材料分類別、月別など、意思決定できる単位まで分解すると有用です。
ただし、細かく分けすぎると集計負担が増え、数字の確認だけで時間を使ってしまいます。
金額の大きさ、発生頻度、改善可能性を基準に、重点管理する差異を決めるとよいでしょう。
重要な差異は、金額、率、前月比較、前年同月比較、原因、対策を一組で報告すると判断しやすくなります。
標準原価の見直し時期
標準原価は一度設定すれば終わりではありません。
材料価格の大幅な変動、賃金改定、設備更新、工程変更、設計変更、生産ロットの変化があれば、見直しを検討します。
一方で、毎月の小さな変動に合わせて標準を頻繁に変更すると、差異分析の比較基準がなくなります。
年度ごとに標準を改定し、重要な環境変化があった場合だけ臨時改定するなど、運用ルールを決めることが実務的です。
標準原価は現実から離れすぎず、かつ短期的な変動に振り回されない水準に保つ必要があります。
標準原価差異のまとめ
標準原価差異とは、あらかじめ定めた標準原価と実際原価との差を分析し、原価変動の原因を明らかにするための指標です。
直接材料費差異は価格差異と数量差異、直接労務費差異は賃率差異と作業時間差異、製造間接費差異は予算差異、能率差異、操業度差異を中心に確認します。
不利差異が出た場合は、材料単価、使用量、残業、設備停止、稼働率などを分けて確認することで、実効性のある対策を考えやすくなります。
反対に有利差異であっても、品質低下や将来の不良発生につながっていないかを見極める視点が欠かせません。
標準原価差異を継続的に確認することは、会計処理のためだけでなく、利益を安定させる原価改善活動につながります。
数値の差だけを見るのではなく、現場の事実と結び付けて分析し、購買、生産、品質、経理が連携して活用していきましょう。
